خطوة هامة نحو تقليل اختلال توازن الطاقة:

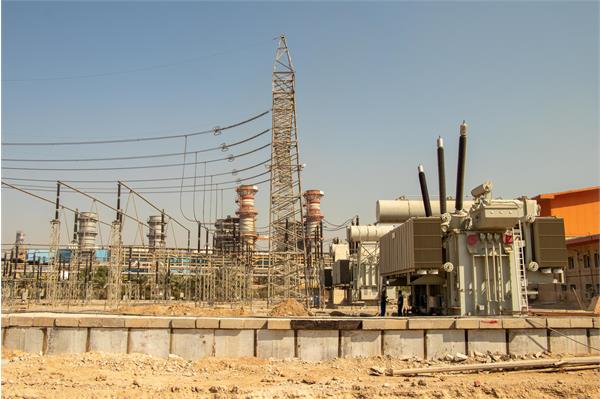

تطوير محطة فجر الخليج الفارسي للطاقة بجهد 400 كيلوفولت في المحطة النهائية / زيادة نقل الطاقة من “بفجر” إلى الصناعات والشبكة الوطنية

تطوير محطة فجر الخليج الفارسي للطاقة بجهد 400 كيلوفولت في المحطة النهائية / زيادة نقل الطاقة من “بفجر” إلى الصناعات والشبكة الوطنية
وصل مشروع تطوير محطة 400 كيلوفولت، الذي يمثل أول شطر من خطط التوسعة الأخيرة لشركة فجر للطاقة، إلى نسبة تقدم بلغت 81%. يهدف هذا المشروع إلى زيادة قدرة نقل الكهرباء إلى الصناعات المستفيدة والشبكة الوطنية.
ووفقاً لإدارة العلاقات العامة بشركة فجر الخليج الفارسي للطاقة، فإن الشركة تُعد المحرك الرئيسي لمجمعات البتروكيماويات داخل المنطقة الاقتصادية الخاصة للبتروكيماويات، إذ تتولى إنتاج وتوزيع الكهرباء، والبخار، والهواء الصناعي، والمياه الصناعية، ومعالجة مياه الصرف الصناعي. وتعتبر الكهرباء المنتج الاستراتيجي الأهم للشركة لدورها الحاسم في ضمان استمرارية إنتاج البتروكيماويات في المنطقة، حيث يمكن لمحطتي التوليد التابعتين للشركة إنتاج إجمالي قدره 1147 ميغاواط ساعة من الكهرباء.

يتم رفع جهد الكهرباء المنتجة في هذه المحطات إلى مستوى 132 كيلوفولت، ثم تنقل إلى محطتي توزيع ونقل، ليتم ضخها أخيراً إلى شركات المنطقة أو إلى الشبكة الوطنية للكهرباء. بالإضافة إلى ضمان استقرار الكهرباء لمصانع البتروكيماويات، تقوم شركة فجر للطاقة، دعماً لسكان محافظة خوزستان الكرام خلال أشهر الصيف الحارة، بتغذية الشبكة الوطنية بـ 500 ميغاواط (قدرة لحظية).

تتكون محطة 400 كيلوفولت من قسمين رئيسيين: المحطة الهوائية AIS (محطات معزولة بالهواء في العراء) ومحطات GIS (محطات معزولة بغاز خاص). تقع الخطوط الهوائية ضمن قسم محطة 400 كيلوفولت. وتضم هذه المحطة محولين رئيسيين بسعة كل واحد 315 ميغا فولت أمبير، يتوليان رفع الجهد الكهربائي من 132 إلى 400 كيلوفولت. وتُستخدم المحطات الهوائية لتوصيل شبكة كهرباء الشركة بالشبكة الوطنية، بهدف تمكين استقبال وإرسال الكهرباء. ونظراً لأهمية هذه المحطة، تم اعتبار تطوير محطة 400 كيلوفولت ضرورة استراتيجية لزيادة سعة نقل الكهرباء والحفاظ على الاستمرارية الإنتاجية.

يعد تطوير محطة 400 كيلوفولت أول مرحلة من خطط التوسعة الحالية للشركة، حيث تم اعتماده بناءً على الدراسات الهندسية والاحتياجات الجديدة لإنشاء مشاريع قيد التنفيذ داخل المنطقة. ويشمل الشطر الأول من الخطة تطوير المحطة نفسها، بينما تتضمن المرحلة التالية مشروعاً لتطوير محطة توليد الكهرباء.

يتفرع تطوير محطة 400 كيلوفولت إلى ستة أقسام رئيسية. منذ انطلاق العمل، بدأ تنفيذ الأقسام الستة بشكل متوازٍ حسب الأولويات الفنية، وقد اكتملت الأقسام الخمسة الأولى بنجاح، وهي:

أعمال الحفر والردم،
شراء وتجهيز محولين بقدرة 400/132/20 كيلوفولت وبسعة 315 ميغا فولت أمبير
تأمين قواطع غازية GIS بجهد 132 كيلوفولت
توفير 3180 متر من الكابلات المطلوبة بجهد 132 كيلوفولت
تأمين رؤوس كابلات بجهد 132 كيلوفولت.
تم تنفيذ هذه الأعمال بالتعاون مع شركات محلية، وأُنتجت معظم المعدات بعد اختبارات متعددة لتلبية متطلبات المحطة، وسلمت إلى شركة فجر للطاقة الخليج الفارسي.

ويتضمن القسم النهائي للمشروع استكمال شراء بقية المعدات، الأعمال الإنشائية، التركيب، الاختبارات وتشغيل المشروع ككل، حيث اكتمل جزء كبير من أعمال الأساسات والخرسانة، وشراء معدات هامة كالقواطع بجهد 400 كيلوفولت وغيرها.

ونظراً لأن المحطة القائمة تعمل حالياً، يتسم المشروع بتحديات فنية عالية في التصميم والتنفيذ، مع مراعاة التحسينات المطلوبة في جميع المراحل التنموية. كما تم الاستعانة باستشاريين متخصصين في الجيوتكنيك والهندسة المدنية، واعتماد تقنيات متقدمة لتحسين التربة مثل الخوازيق، والأشوبك (الجيل الجديد من الأوتاد الصغيرة)، وإجراء الاختبارات اللازمة وفق المعايير الفنية.

وبشكل عام، بلغ تقدم مشروع تطوير محطة 400 كيلوفولت، حتى نهاية شهر نوفمبر عام 2024، أكثر من 81%. ومع اكتماله، ستنطلق المراحل التالية من خطة توسعة شركة فجر للطاقة. ويجدر بالذكر أن جميع المعدات وقطع الغيار المستخدمة هي من أفضل المنتجات المحلية (مثل المحولات الرئيسية من شركة إيران ترانسفو، وكابلات 132 كيلوفولت من شركة سيمكو، وقواطع 132 كيلوفولت من شركة سرو نيرو شيراز).
